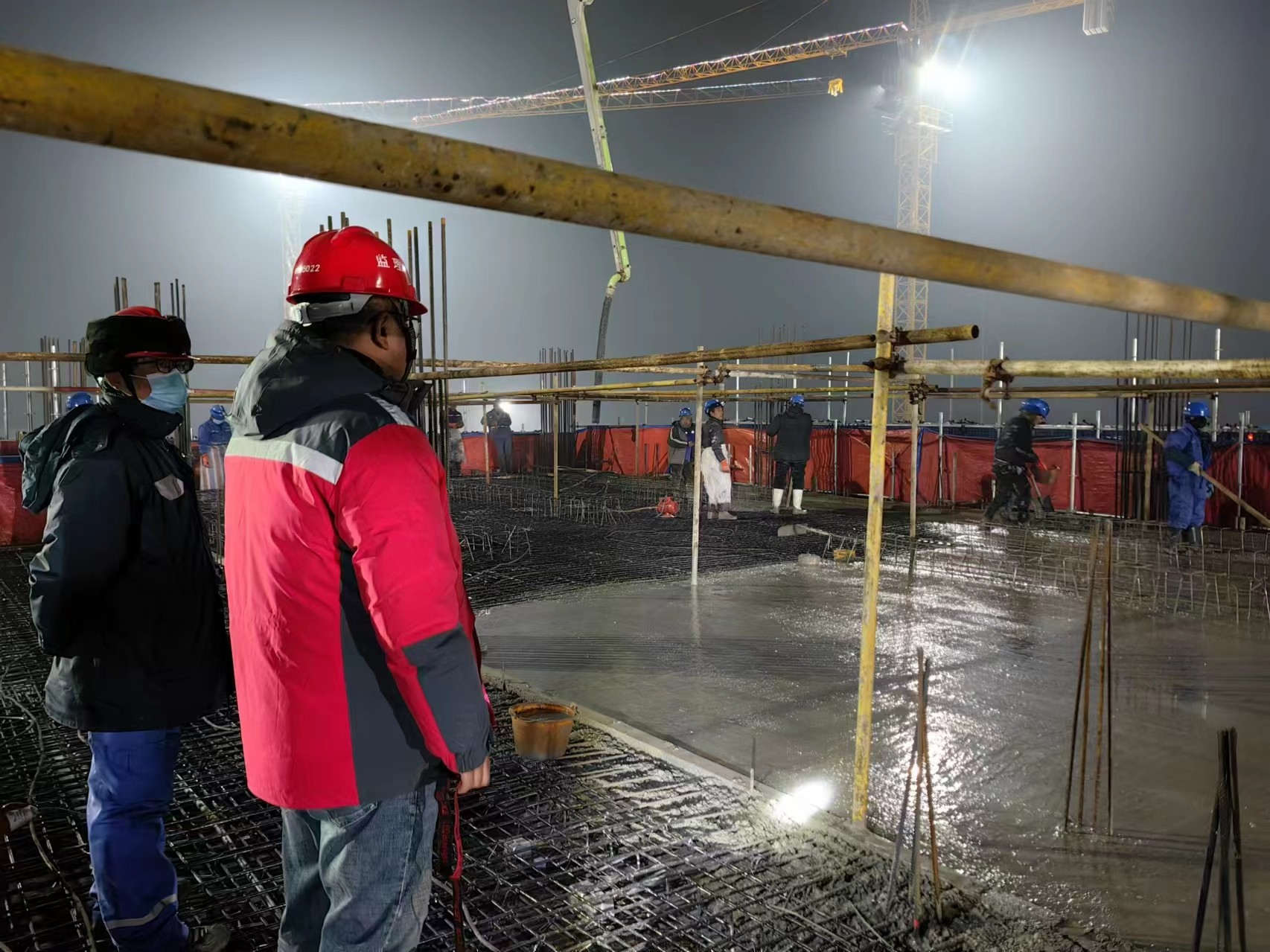

2024年4月2日,東平±800千伏換流站工程迎來主控樓結構封頂重大施工節點,為后續的土建交付安裝奠定了重要的基礎。
主控樓作為換流站生產控制保護的核心樞紐,中央管理工作站設置在主控樓主控室內,其重要意義非凡。主控樓按照一級網絡計劃2023年10月1日開工建設、2024年4月15日結構封頂、2024年8月31日交付安裝;工程實際2023年10月26日開工,封頂標志著本工程關鍵線路中最重要的一環提前于一級網絡計劃節點15天完成,極大的鼓舞了全站各參建單位對本工程各項建設目標實現的決心和信心。

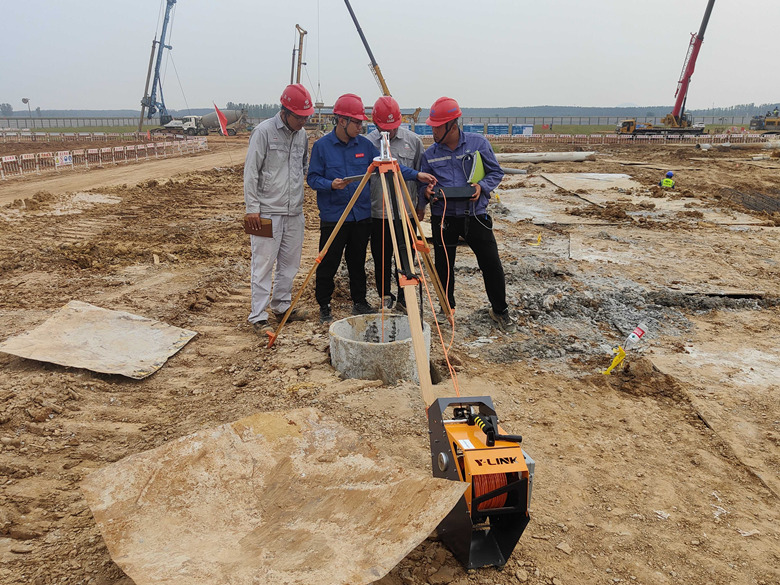

本工程主控樓地基處理方式為泥漿護壁旋挖成孔灌注樁,樁基總量157根;結構形式為鋼筋混凝土框架結構,三層布置,鋼筋用量563噸,混凝土用量2420m3抗震設防烈度為7°;軸線尺寸為46.2×39.9m,建筑高度為18.9m,建筑平面呈“工”形,建筑面積為4669.81㎡;屋面防水等級為Ⅰ級。
東平±800千伏換流站工程監理項目部全體成員將繼續遵循“事前、事中、事后”的監理工作理念,將主控樓區域安全管理、質量管控和進度管控的監理工作方法和思路推廣應用到全站,管理好工程、服務好業主、樹立好品牌,為山東誠信新一輪的特高壓建設增磚添瓦、錦上添花。
