8月21日:國家電投山東半島南海上風電基地U場址海上風電項目海上升壓站上部組塊吊裝完成
  • 2023-09-04
  • 0

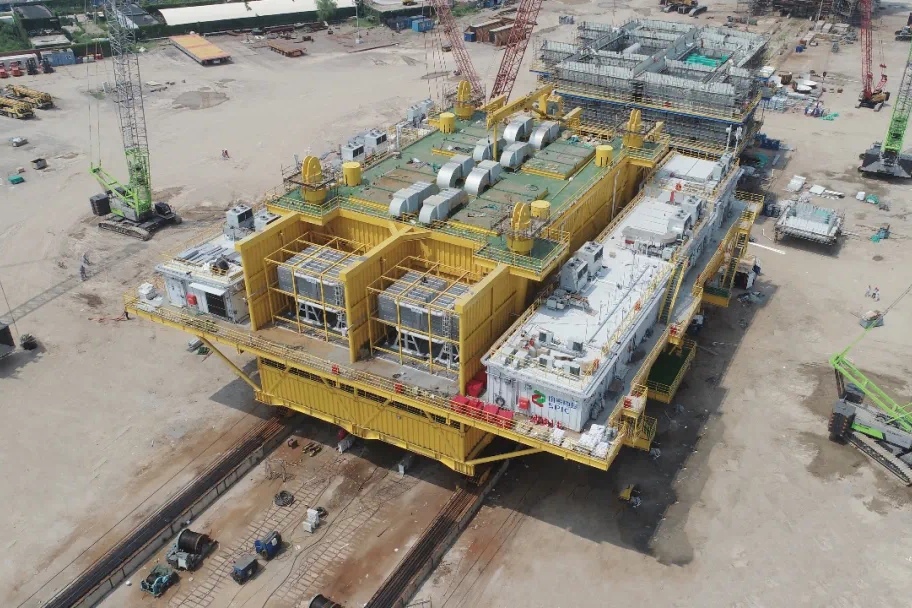

2023年8月21日上午,國家電投山東半島南海上風電基地U場址一期450MW項目海上升壓站上部組塊發運。8月23日18點58分,海上升壓站上部組塊順利吊裝就位。

8月21日:國家電投山東半島南海上風電基地U場址海上風電項目海上升壓站上部組塊吊裝完成

國家電投山東半島南海上風電基地U場址一期450MW項目海上升壓站上部組塊為國內單體容量最大、集電線路電壓等級最高的模塊化預裝式,總?cè)萘?000MW,重達5034t,采用桁架式甲板結構型式,四臺主變露天布置,其它設備均采用預制艙形式。作為國電投乳山U場址一、二期共計900MW海上風電的“心臟”,它的順利就位標志著國電投乳山項目取得重大進展。

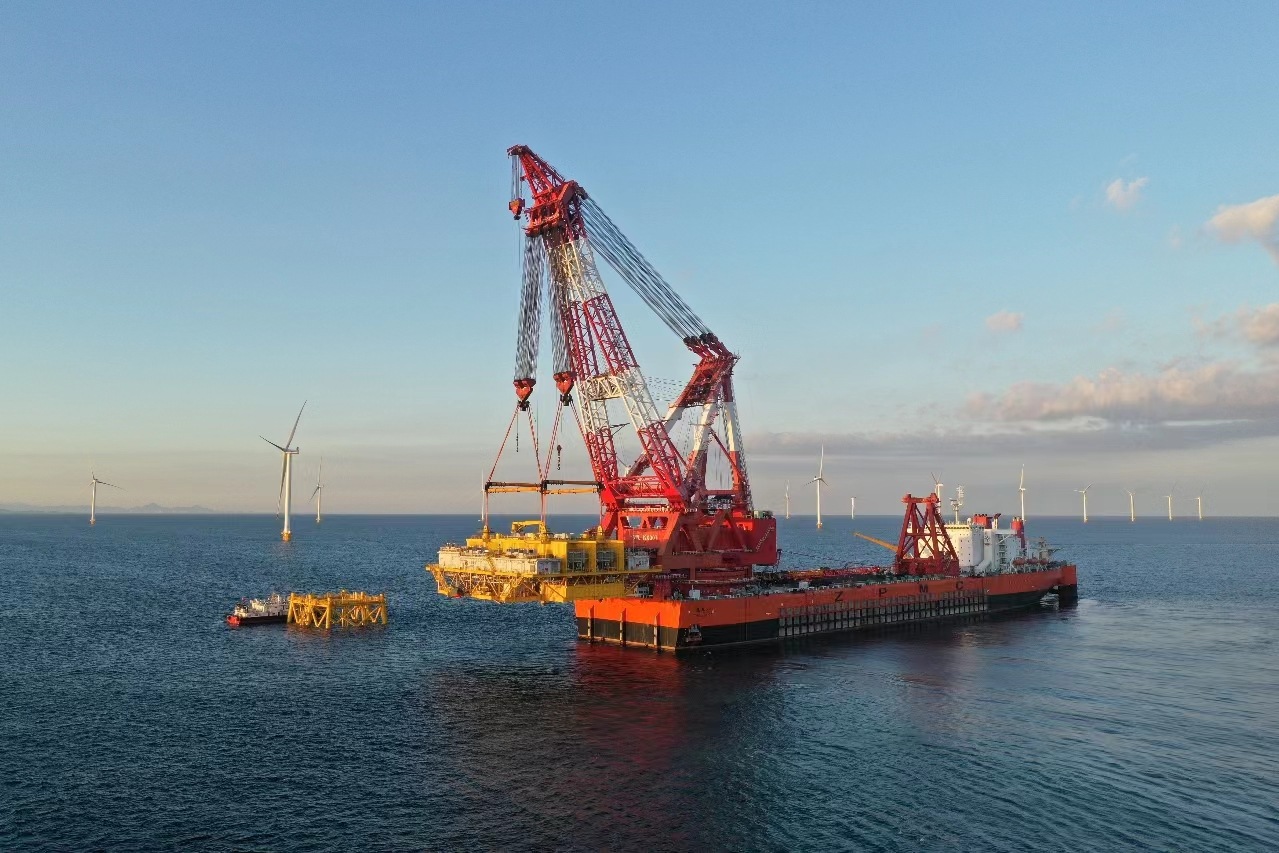

國家電投山東半島南海上風電基地U場址上部組塊從發運到就位總歷時46個小時。為確保海上升壓站上部組塊吊裝順利實施,項目監理部積極與建設、總包、施工單位溝通協調,組織相關責任方對海上升壓站上部組塊從裝船發運到海上吊裝全過程桌面推演,確保安全的前提下,提升了施工效率,有效的抓住了本階段施工窗口期,為海上升壓站上部組塊與導管架基礎順利對接打下了堅實的基礎。

8月21日:國家電投山東半島南海上風電基地U場址海上風電項目海上升壓站上部組塊吊裝完成

下一步,國家電投山東半島南海上風電基地U場址一期450MW項目監理團隊將一如既往踐行公司“忠誠、尊重、價值、卓越、幸?!焙诵膬r值觀,以嚴謹務實的工作態度,做到恪盡職守、勇往直前、勇于創新、不斷奮斗,為公司海上風電業務添光添彩。
