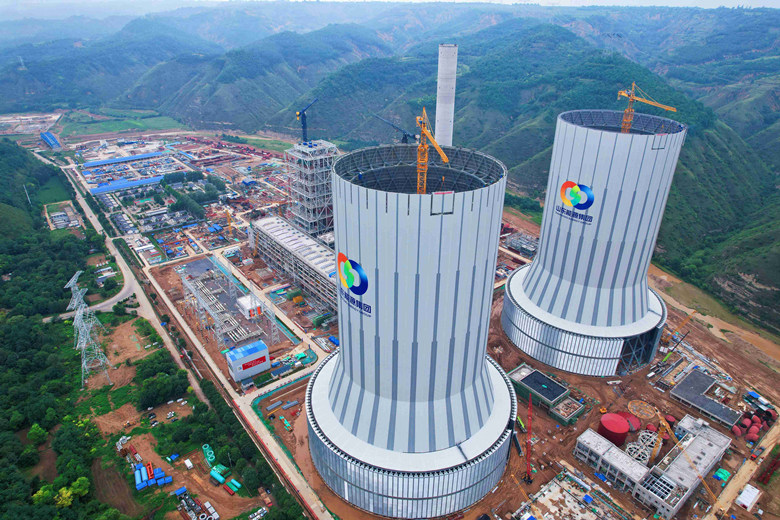

  7月13日8時58分,山東能源靈臺2×1000MW調峰煤電項目迎來重要里程碑——兩座鋼結構間冷塔主體順利合攏封頂。

山東能源靈臺2×1000MW調峰煤電項目兩座鋼結構間冷塔齊封金頂

  山東能源靈臺電廠間冷塔高195米(約80層樓高),是目前全球最高在建鋼結構間冷塔。兩座鋼塔由“下部錐體+展寬平臺+圓柱塔體+加強環”四部分組成,其中下部錐體分6層,高度70.7m,底部直徑133.5m,上部圓柱塔體分12層,直徑93.5m。

  從環基第一方混凝土澆筑至塔頂最后一片鋼三角吊裝,歷時400多天。1號塔于2023年9月8日首吊,2號塔于2023年11月17日首吊,至2024年7月13日雙塔封頂,吊裝總周期為210天,實際吊裝僅用162天。施工過程中,項目監理部全體人員克服施工現場作業場地狹小、濕陷性黃土、多雨天氣等諸多不利因素,嚴把安全關、質量關,進度關,土建、焊接及安全監理人員始終堅守崗位,強化責任擔當,付出了無數心血與汗水,確保靈臺項目保質保量完成雙塔封頂。監理人員全力以赴、狠抓落實的工作作風得到了業主及各參建單位的高度評價。

  下一步,項目監理部全體人員將堅定信念,以鑄就品質工程為目標,力求取得更加優秀的成績!
